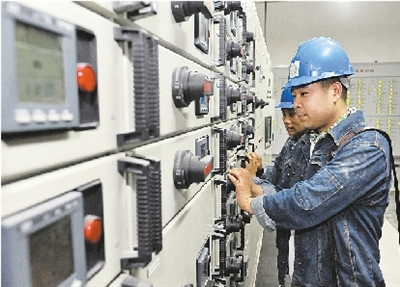

|
||||
本报讯(记者 张丽霞 通讯员 刘伟 文 丁友明 图)昨日,记者从郑州供电公司获悉:二七万达广场商业用电设备全部安装完毕,7月中旬民用电路将全部安装完毕,届时将具备送电条件。 昨日10时许,记者来到位于大学路和航海路二七万达广场地下一层配电房,只见施工人员正在变压柜前安装、调试、检查设备和电路(如图)。据现场工作人员介绍,二七万达广场23个配电房于今年3月1日起开始施工,目前商业用电的14个配电房已经全部安装完毕,已经送电17300千伏安,剩余9个居民生活配电房正在施工中,预计7月中旬全部安装完毕。 “一般民用电源除了消防和电梯外,大多为单回路电源。”该现场电力施工负责人告诉记者,二七万达广场不仅商业用电是双回路,而且民用电源也是双回路,属于高可靠性供电。 |
下一篇4 |
版权声明 @ 中原网 网站版权所有 |
