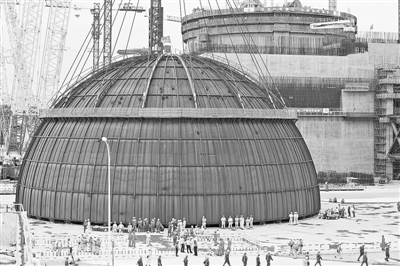

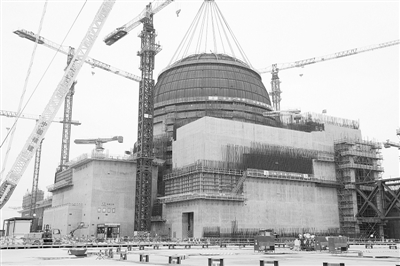

“华龙一号”采用了多项先进安全理念,抗9级地震,防大型海啸,并且设计了一套非能动安全系统,在发生极端灾难时,即便失去外部电源,依然能够保证核反应堆安全。 上图 完成穹顶吊装的福清核电5号机组。 左图 工程人员在进行穹顶吊装准备工作。 新华社发 据新华社福州5月25日电(记者 黄鹏飞)25日17时58分,伴随着汽笛声响,重约340吨的穹顶精准落在45米高的核反应堆堆顶。“华龙一号”全球首堆示范工程——中核集团福清5号核电机组穹顶吊装成功完成。 “华龙一号”是我国自主创新、拥有完整自主知识产权的三代核电技术。2015年5月7日,“华龙一号”全球首堆示范工程于福建省福清市正式开工建设,标志着中国成为继美国、法国、俄罗斯之后又一个具有自主三代核电技术的国家。 “华龙一号”首堆示范工程计划工期62个月。目前,工程建设重大节点均按照计划如期实现,反应堆压力容器、蒸汽发生器、主泵等长周期设备进展顺利,机组设计文件累计出版6440册,为未来“华龙一号”推广建设提供了重要的实践经验和参考依据。 作为核反应堆安全壳筒壁钢衬里的延伸部分,穹顶钢衬里主要用于保证反应堆厂房的完整性和密封性,对放射性包容起到了关键作用。现场起重指挥员杨建国介绍:“‘华龙一号’穹顶尺寸直径46.8米,高23.4米,穹顶及配套绳索总重超过500吨,但起吊要求底部离地最高点和最低点落差小于200毫米,施工难度比传统堆型高出了不少。” “从设计、设备制造到项目施工,‘华龙一号’建设目前进展都非常顺利,各关键工程节点均按期或提前实现,这为未来的项目建设打下了坚实基础。”中核集团副总经理俞培根说,穹顶吊装完成标志着“华龙一号”土建施工进入尾声,项目全面转入设备安装阶段。 据统计,截至今年4月底,中国正在运行的核电机组共36台,预计到2020年中国核电机组数量将跃居世界第二位。随着“华龙一号”在“一带一路”沿线国家的推广落地,中国核电正在全球市场扮演着更加重要的角色。 |
